Budget travaux : construire une enveloppe complète et un calendrier de paiement

Prévoir les études, les travaux, les imprévus identifiés et la trésorerie, puis comparer les scénarios sans confondre aide espérée et financement acquis.

Préparer les dépenses

Un budget de travaux réunit le périmètre prévu, les frais qui rendent le chantier possible et une provision argumentée pour les inconnues. Il se double d’un calendrier de trésorerie : une aide envisagée ne paie pas une facture aujourd’hui. Construisez une version datée, reliez chaque montant à une pièce et testez ce qui se passe si un poste augmente, si un chantier est décalé ou si une aide arrive plus tard.

  • Comparer des périmètres identiques avant de comparer les totaux.
  • Distinguer coût du projet, financement et argent disponible à chaque échéance.
  • Relier les provisions aux incertitudes réelles du bâtiment.
Préparer mon dossier ↓

Votre carnet et vos repères sont conservés sur cet appareil, sans compte.

Deux tableaux reliés distinguent les postes du coût complet et les entrées et sorties de trésorerie selon les étapes du projet.

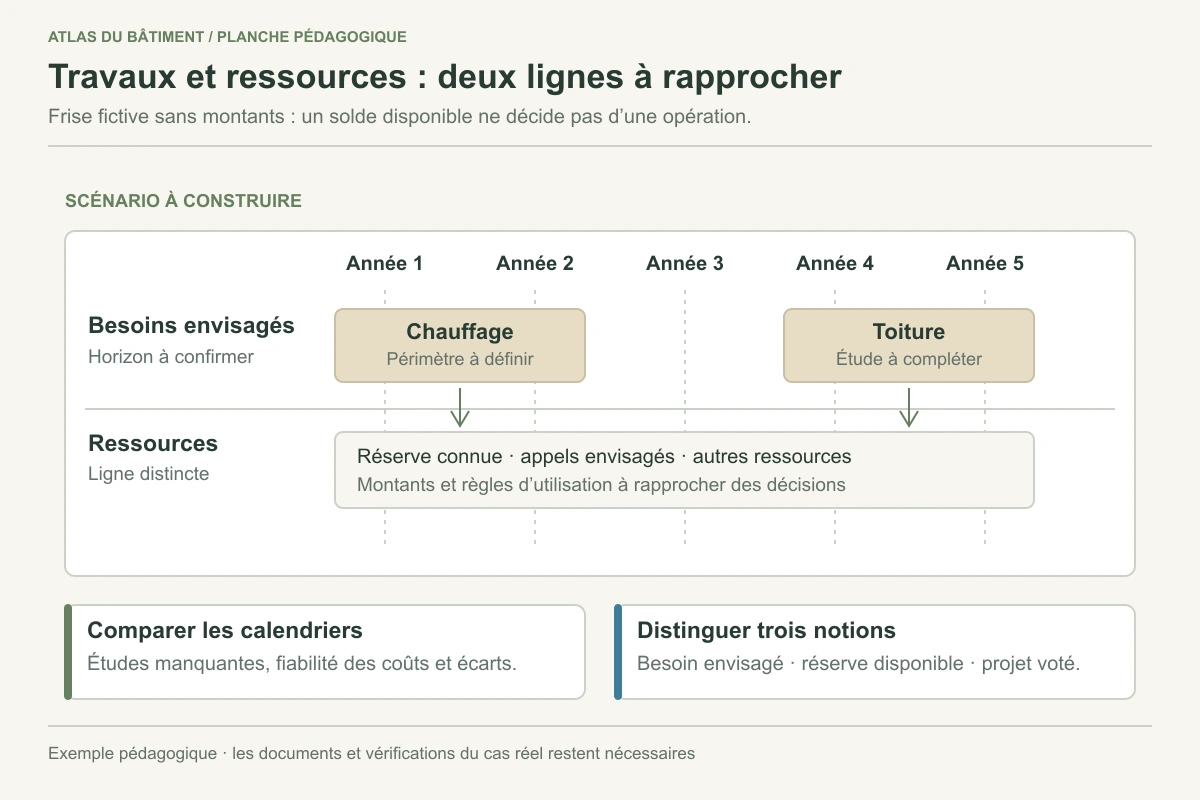

PLANCHE PÉDAGOGIQUE · ATLAS DU BÂTIMENTUn total finançable et des paiements soutenables sont deux vérifications différentes. Les blocs ne représentent aucun prix réel. Agrandir le schéma ↗

Un budget utile répond à deux questions : combien coûte le projet complet, et pourra-t-on payer chaque échéance au moment prévu ? Le montant en bas du devis ne suffit pas. Des études, des accès, une protection des locaux occupés ou une remise en état peuvent se situer dans un autre contrat. Une provision doit correspondre à des incertitudes identifiées ; aucun pourcentage universel ne remplace la connaissance du bâtiment.

Commencer par une version du projet, pas par un chiffre

Décrivez les limites de l’opération sur un plan : pièces, façades, équipements conservés, finitions attendues, locaux occupés et exclusions. Datez cette version. « Rénover la salle d’eau » peut comprendre des interventions très différentes selon que les réseaux, la ventilation et les revêtements voisins sont inclus. Une offre qui couvre davantage n’est pas directement comparable à une autre qui laisse ces postes au propriétaire.

Pour chaque ligne, indiquez son statut : montant contractuel, offre encore valable, estimation à confirmer ou poste non chiffré. Un zéro ne doit jamais signifier « on ne sait pas ». Inscrivez plutôt « à consulter » et désignez la personne qui obtiendra la réponse. Cette discipline rend les omissions visibles avant que le chantier les révèle.

Les règles présentées par Service Public sur les devis permettent notamment de vérifier le détail des prestations, les prix, la fiscalité affichée et les conditions de l’offre. Une acceptation peut engager le client : la vérification du budget et du financement doit donc précéder l’engagement, pas suivre le versement d’un acompte.

Comparer les composantes du coût complet

Le tableau suivant sert à interroger les offres. Ce n’est ni un bordereau de prix ni une liste de prestations obligatoires pour chaque opération.

PosteCe qu’il peut comprendrePièce à demanderRisque si le poste manque
Études et préparationRelevé, diagnostic adapté, conception, repéragesMission et périmètre écritsDécouvrir tard une condition de faisabilité
Ouvrages principauxFourniture, pose, raccordements et essais prévusDevis détaillé avec exclusionsComparer des prestations différentes
Conditions de chantierAccès, installations, protections et organisation en site occupéDescription de l’organisationAjouter des frais sans responsable identifié
Interfaces et finitionsReprises autour des ouvrages, raccords entre entreprisesLimites de chaque lotPayer deux fois ou laisser une finition sans titulaire
Accompagnement et assurancesMissions réellement confiées, assurances applicablesContrats et attestations utilesDécouvrir une mission absente au démarrage
IncertitudesInvestigations ou travaux conditionnels documentésRegistre de risques et hypothèsesPrendre une provision pour une somme disponible à dépenser

La nécessité d’une assurance dommages-ouvrage dépend de l’opération : vérifiez son champ et sa souscription avant l’ouverture du chantier lorsque cela s’applique. La fiche officielle sur la dommages-ouvrage aide à poser cette question ; une simple peinture et une rénovation touchant un ouvrage ne se traitent pas automatiquement de la même manière.

Donner une raison à chaque provision

Ouvrez un registre à quatre colonnes : inconnue, conséquence possible, action pour la réduire, montant retenu dans le scénario. Par exemple, des réseaux dissimulés peuvent justifier une investigation organisée par un professionnel. Si cette investigation lève l’incertitude, actualisez la provision : ne conservez pas mécaniquement un supplément devenu sans objet.

Distinguez une dépense connue mais oubliée d’un véritable aléa. Le déplacement des meubles prévu dès le départ appartient au programme ; une réparation conditionnée par l’état d’un support encore inaccessible relève d’une hypothèse. Une variante esthétique souhaitée plus tard est une modification de programme, pas un imprévu technique. Ces trois situations appellent des arbitrages différents.

Cas fictif : un total acceptable, une trésorerie insuffisante

Voici un exercice d’arithmétique, sans valeur de prix de marché. Une propriétaire retient 24 000 euros de travaux, 2 000 euros de préparation, 1 000 euros de frais annexes et 3 000 euros de provision documentée. L’enveloppe fictive est donc de 30 000 euros. Elle dispose de 22 000 euros, prévoit un financement de 8 000 euros et envisage une aide de 4 000 euros, encore non accordée.

Elle ne retranche pas cette aide du besoin certain. Son scénario de base reste à 30 000 euros. Si 9 000 euros sont à payer au démarrage et 15 000 euros à une étape suivante, les sorties cumulées atteignent 24 000 euros. Lorsque le financement de 8 000 euros arrive seulement après cette étape, les 22 000 euros disponibles laissent temporairement un manque de 2 000 euros. L’équilibre final du projet n’a pas supprimé ce décalage.

La décision utile consiste à clarifier le calendrier de mobilisation du financement, négocier un échéancier cohérent ou revoir le phasage avant signature. Elle ne consiste pas à déclarer l’aide « presque certaine ». Le cas montre pourquoi il faut calculer le solde disponible à chaque étape, et pas seulement comparer deux totaux en fin d’opération.

Classer les financements selon leur degré de certitude

Dans une colonne distincte, notez les apports disponibles, les financements confirmés et leurs conditions, les demandes déposées puis les versements reçus. Les démarches d’aide présentées par France Rénov’ distinguent la préparation du dossier, la demande et le paiement. Une simulation ne vaut pas notification d’attribution.

Vérifiez la procédure applicable avant de signer ou de commencer. Le parcours MaPrimeRénov’ par geste présenté par France Rénov’ rappelle que les conditions doivent être respectées et que le montant estimé n’est pas une garantie. Cette fiche ne fixe ici aucun barème et ne permet pas de conclure à l’éligibilité d’un propriétaire ou d’une copropriété.

Faire vivre le budget pendant le chantier

Conservez trois colonnes séparées : prévu, engagé, payé. Ajoutez les modifications approuvées à la version courante en conservant l’ancienne. Un poste facturé n’est pas nécessairement un poste vérifié, et une prestation annoncée oralement ne constitue pas un accord documenté sur son prix.

À chaque point d’étape, cherchez le coût restant à engager, pas seulement la part déjà dépensée. Une économie apparente peut cacher une prestation décalée. Présentez aux décideurs la variation, sa cause et son financement. En copropriété, le budget global et la répartition entre copropriétaires sont deux lectures à préparer avec les documents et décisions adaptés ; ce dossier n’attribue aucune quote-part.

Questions à régler avant validation

Demandez qui chiffre les interfaces, combien de temps les offres restent valables et quels événements permettent une révision prévue au contrat. Identifiez la personne qui peut autoriser une dépense complémentaire et le document qui matérialisera cet accord. Testez enfin un retard de financement et la découverte du principal risque encore ouvert.

Gardez ensemble le programme, les devis, le tableau des hypothèses, les décisions, les notifications et les échéanciers. Ces pièces constituent la mémoire du choix ; un tableau isolé perd vite son sens lorsque le périmètre change. Pour la suite, utilisez le dossier comparer les devis puis celui consacré au suivi de chantier.

Limites de cette méthode

Ce cadre ne chiffre pas votre bâtiment, ne détermine pas un taux fiscal et ne garantit aucune aide. Un projet soumis à plusieurs contrats, à des difficultés techniques ou à des financements collectifs demande un accompagnement proportionné. Sa réussite budgétaire repose sur des hypothèses vérifiables et des décisions traçables, pas sur la précision apparente d’un total incomplet.

DE LA LECTURE À VOTRE DOSSIER

Mes repères à préparer

Cochez ce que vous avez documenté. Cette liste organise vos échanges ; elle ne valide ni la sécurité ni la conformité de vos travaux.

0 / 8 repères documentés

Les documents à réunir

  • Programme des travaux et plans de périmètre
  • Devis comparés et variantes
  • Tableau de risques et provisions
  • Échéancier de trésorerie
  • Décisions de financement et notifications d’aides

Les questions à poser

  • Quel poste est absent de toutes les offres ?
  • Quelle dépense arrive avant le financement correspondant ?
  • Quelle inconnue pourrait imposer une investigation avant signature ?
  • Quel scénario reste finançable sans l’aide encore incertaine ?
Retrouver mon carnet →

LA SUITE DÉPEND DE VOTRE BESOIN

Continuer mon projet

Sources & prolongements

Consultation documentaire : . Les schémas et exercices sont des supports pédagogiques ; les cas fictifs sont signalés dans le texte.

Relecture documentaire par la rédaction, avec assistance IA. Aucune validation professionnelle externe n’est revendiquée. Rôles, limites et corrections.
